明框玻璃幕墙立柱安装及要求
1.明框玻璃幕墙立柱安装应符合下列要求:玻璃幕墙安装施工顺序怎么划分的
立柱连接件应先连接连接件,然后连接件再连接到主体结构埋件,应按立柱轴线前后偏差不大于2mm,左右偏差不大于3mm,立柱连接件标高偏差不大于3mm调节、固定。
同层立柱安装标高偏差不大于3mm, 大标高偏差不大于5mm,相邻立柱之间的间距不大于2mm。柱子安装好后要及时调整和紧固,临时固定螺栓紧固后要及时拆除。
横梁(即横梁)两端的接头和弹性橡胶垫片,要求安装牢固,缝隙严密,并准确地安装到立柱的预定位置。同一层标高差不得大于1mm,相邻两根横梁的标高差不得大于5mm,幕墙高度不得大于7mm, 大不能超过35m;水平标高应与垂直柱子的嵌玻璃凹槽一致,其表面高低差不大于1mm。
三、明框玻璃幕墙立柱的安装。

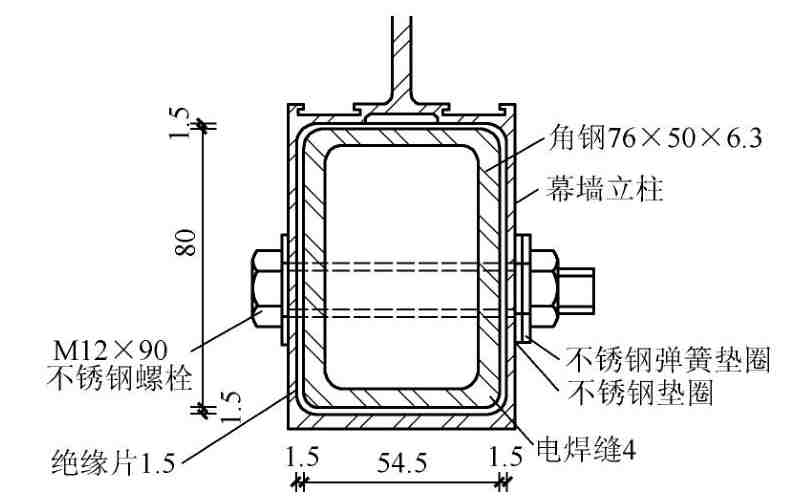

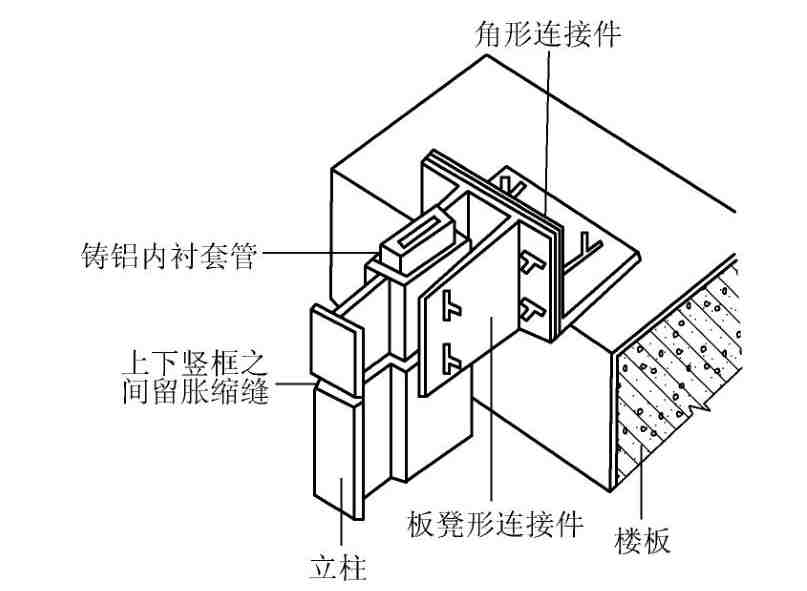

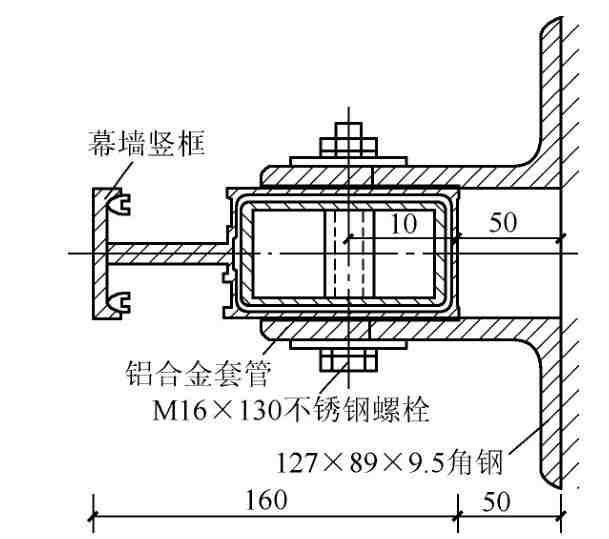

通常采用两种固定方法,一种是将框架立柱型钢连接件与预埋铁件按弹线位置焊牢,另一种是将框架立柱型钢连接件与主体结构的膨胀螺栓锚固。若土建施工中安装与土建能统筹考虑,紧密配合,则优先采用预埋件。需要注意的是:当连接件与埋件连接时,要保证焊接质量。每个焊缝的长度、高度以及焊条的型号都要符合焊接规范的要求。使用伸缩螺栓时,钻孔应避免使用钢筋,螺栓埋深应能保证满足要求的抗拔力。连杆通常采用型钢,其形状随幕墙结构柱形及埋设位置的变化而变化。
接合器安装好后,可以进行立柱连接。柱子一般每2层有1根,通过紧固件连接到每层的地板上,如图下所示。柱子装好后,即用水平仪调平、固定。把所有的柱子都安装好,再检查一下柱子的间距,垂直度,然后安装横梁。

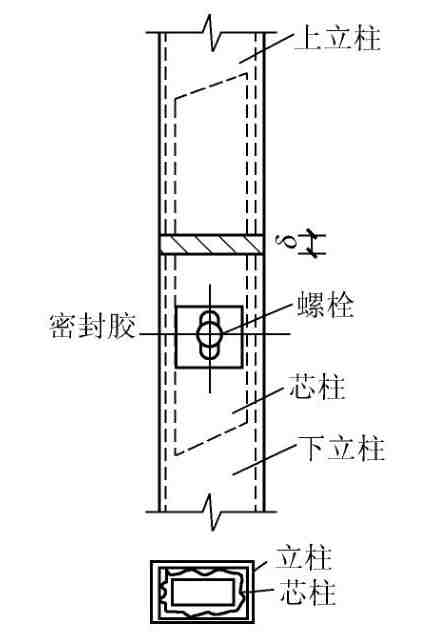

高楼大厦幕墙,特别是型铝板幕墙,均采用立柱接长工艺,必须用螺栓穿入薄壁型材,并用螺栓紧固。连接长度见图上。图表上两个柱子由角钢焊接的成方管连接,插入柱子的空腹, 后用M12mm×90mm螺栓紧固。由于钢的伸缩性,连接处应该留有一定的间隙
。
